串良川岩弘地区河道掘削(第一工区)工事

工事名串良川岩弘地区河道掘削(第一工区)工事
工期2019年09月27日 ~ 2020年06月19日
工事場所鹿児島県肝属郡東串良町岩弘地先
発注者国土交通省九州地方整備局大隅河川国道事務所
工事概要【河川土工】掘削(ICT)16700m3、法面整形(切土部)(ICT)2340m2、土砂等運搬16689m3

【法覆護岸工】床掘り18m3、埋戻し9m3、基面整正4m2、土砂等運搬8m3、張芝2500m2、天端コンクリート3m3、平張コンクリート12m2、肩止コンクリート14m、天端コンクリート2m3

【構造物撤去工】コンクリート構造物取壊し(無筋)576m3、殻運搬576m3

【仮設工】工事用道路工敷砂利731m3、汚濁防止フェンス35m、交通誘導警備員117人日

【準備費】刈草等処分費20871m2

【技術管理費】土質等試験費1式、保守管理費(ICT)1式、システム初期費1式、3次元起工測量・3次元設計データの作成費用(ICT)1式、

【営繕費】快適トイレ1式

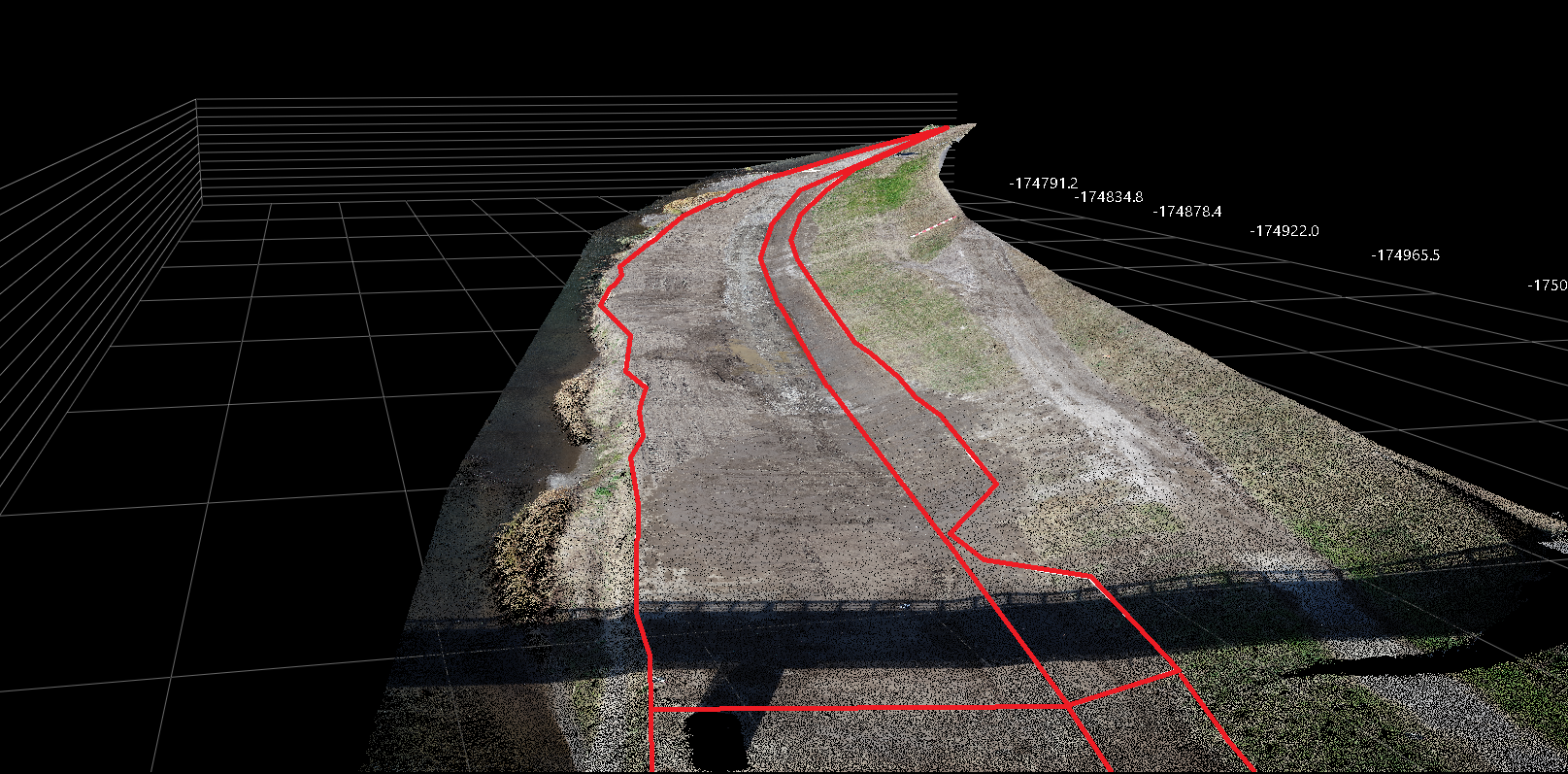

ICT施工
